3月26日,公司220kV GIS設備首次大修迎來關鍵節點——大發聯合開關站220kV GIS設備1號主變間隔耐壓及局部放電試驗。

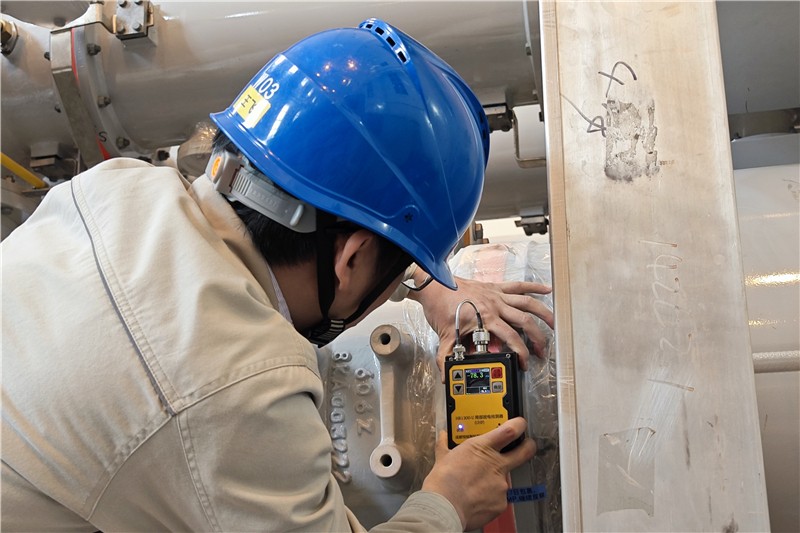

為確保此次實驗順利進行,工作人員在3月22日完成對新更換斷路器充氣作業及氣密性試驗后,緊接著開展了1B高壓側斷路器相關隔離開關、接地開關及操作機構等全面檢修;1B主變間隔隔離開關氣室漏氣點查找、處理;1B主變間隔及I母、II母母線氣室SF6氣體氣體凈化、吸附劑更換、密封件更換、母線及絕緣支撐及盆式絕緣子抽檢、1B主變間隔SF6氣系統管路改造、三通自封接頭改造等工作,為斷路器耐壓及局部放電實驗做好準備。

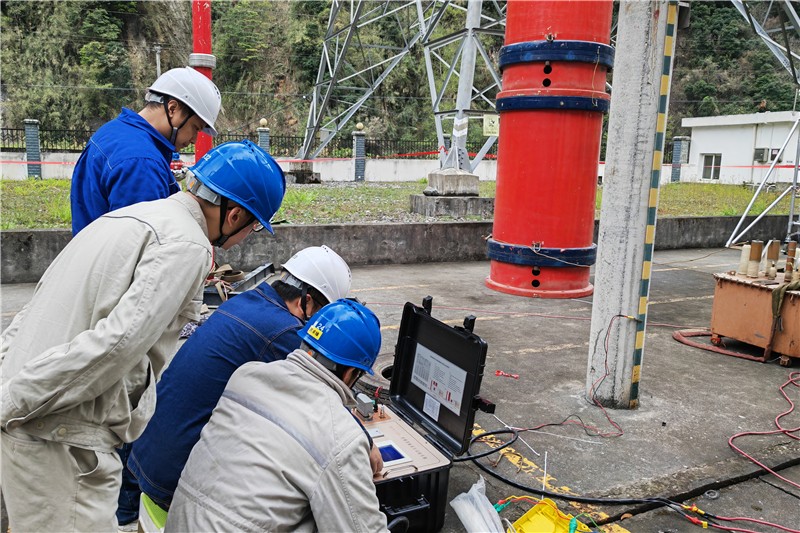

由于大發電站GIS設備運行已超16年,部分間隔設備絕緣下降,在試驗過程中,工作人員既要考慮耐壓結果符合設備試驗要求,又要防止設備被高電壓破壞性擊穿,因此對交流耐壓電壓等級的選擇就變得尤為重要。監理組專業技術人員根據《氣體絕緣金屬封閉開關設備現場耐壓及絕緣試驗導則》及相關電力試驗標準,在多次分析評估設備運行狀況并與試驗人員討論研究后,最終確定了交流耐壓試驗方案。隨后的試驗中,試驗人員有條不紊地進行設備加壓操作,142kV老煉試驗通過!294kV耐壓試驗通過!152kV局部放電試驗通過……
隨著一組組試驗項目的通過,迎來整個耐壓及局部放電試驗取得圓滿成功,為大發聯合開關站1號主變間隔GIS設備技改項目順利完成奠定了堅實基礎,同時為公司流域三站 GIS設備運行維護及大修技改工作積累了豐富的實戰經驗。
