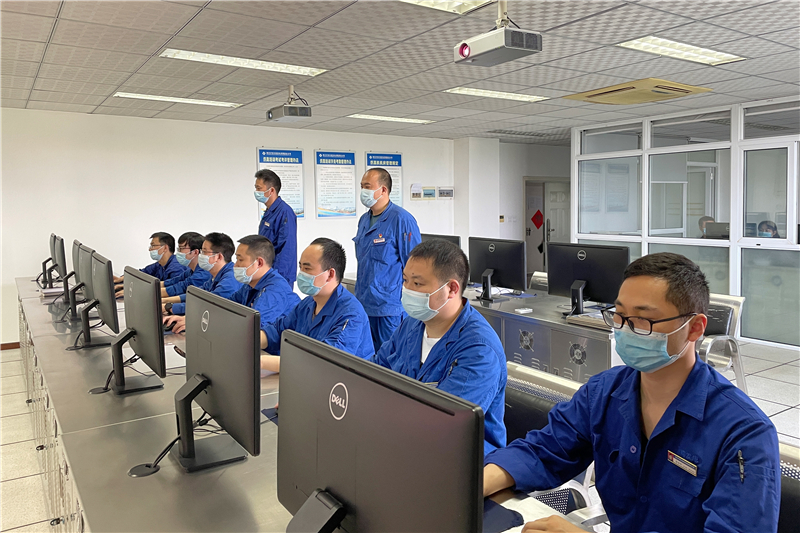

為扎實開展安全生產大檢查,提升公司員工應急處置水平,5月13日上午,公司在檢修綜合樓仿真機培訓室組織開展了全廠失電反事故應急演練。公司常務副總唐春擔任演練總指揮。發電部、生產技術部、設備維修部相關人員參加演練。
本次演練模擬220KV方瀘一線、方瀘二線停電檢修期間,方瀘三線因雷擊發生相間短路故障跳閘,輸電通道受阻,運行的1號機組跳閘,導致全廠廠用電中斷。“事故”發生后,值長第一時間向公司領導、調度匯報事故情況,迅速組織發電部、設備維修部、生產技術部到現場查清事故原因,并啟動《全廠停電應急預案》。參演人員各司其職,沉著應對,首先將機組安全停運,避免事故擴大,隨后在方瀘三線缺陷消除后,立即聯系調度同意由方瀘三線向公司220KV母線倒送電,恢復廠用電,將機組重新點火啟動,順利完成本次演練。整個演練過程處置有序、操作流暢,達到了演練效果。
演練結束后,參演人員對演習過程進行了總結分析,演練指揮組成員對參演人員的現場表現和處理過程進行了點評,并提出了相關建議和改進措施。
通過此次反事故演練,有效檢驗了各級人員的應急反應和協同作戰能力,積累了事故處理經驗,為確保機組的安全運行奠定了堅實的基礎。
